9.6 Этап шестой – устройство гидроизоляции

Внимание!
Прежде, чем начать укладку гидроизоляции, необходимо очистить чашу бассейна от мусора, пыли и тщательно пропылесосить.

В качестве гидроизоляции могут использоваться материалы компании Mapei или материалы компании Litokol:

Mapei - 2-х компонентная эластичная гидроизоляция «Mapelastic A/24 + B/8» =32кг(характеристики смотри Приложение 17)
Расход: 1,7кг/м2 на 1мм толщины.
Цвет смеси: серый.



Litokol – 1. цементная фиброармированная 2-х компонентная эластичная гидроизоляционная смесь «Elastochem А/24 + В/8» =32кг
(характеристики смотри Приложение 18)
Расход: 1,7кг/м2 на 1мм толщины.
Цвет смеси: серый.

– 2. цементная 2-х компонентная эластично-пластичная гидроизоляционная смесь «Coverflex А/20 + В/10» =32кг

(характеристики смотри Приложение 19)
Расход: 1,6кг/м2 на 1мм толщины.
Цвет смеси: серый.

Общие данные:

Допустимая рабочая температура нанесения и высушивания гидроизоляции: от +8 ̊С до +35 ̊С. Лучше если температура не будет опускаться ниже +10 ̊С.

Максимальная толщина слоя 2мм.
Время ожидания между первым и вторым слоями 3-4 час при Т=+23 ̊С.
Время ожидания перед началом облицовки 5 дней при Т=+23 ̊С и влажности 50%. Наносится гладким шпателем.
Приготовление раствора – вылить в чистую ёмкость компонент «В» (жидкость) и ввести

при постоянном перемешивании компонент «А» (порошок). Перемешивать электродрелью со специальной насадкой-миксером до получения однородного раствора без комочков. Не рекомен- дуется замешивать раствор вручную. Дать раствору отстояться в течении минимум 5 минут и помешать еще несколько секунд.

Обязательно соблюдать правила техники безопасности при использовании данных мате- риалов (не вдыхать порошок, избегать попадания в глаза и на кожу, т.к. может вызвать раздра- жение глаз, дыхательных путей и кожи, обязательно работать в защитной одежде и перчатках).

Порядок выполнения работ:

Поверхность бассейна слегка увлажнить чистой водой и дождаться полного испарения её излишков. Для ускорения процесса допускается удаление излишков воды губкой или с помо- щью сжатого воздуха.

Нанести первый слой 2-х компонентной гидроизоляции на основание гладким стальным шпателем, формируя слой толщиной 1мм в течении рабочего времени продукта, которое состав- ляет примерно 1 час при Т=+23 ̊С.

Уложить слой щелочестойкой стеклосетки с ячейкой 4х5 мм.

Расход: 1,1 м2/м2.
Рулон: 50 м2 шириной 1м.
Второй слой гидроизоляции наносить, когда первый слой частично высох (около 3-4 ча-

сов при Т=+23 ̊С). Разгладить поверхность гладким металлическим шпателем через несколько минут после нанесения.

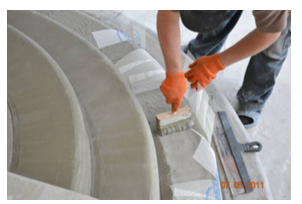

Рис.9.57. Пример нанесения гидроизоляции.

Нанести гидроизоляцию на закладные элементы. Прежде, чем это делать, необходимо их обезжирить.

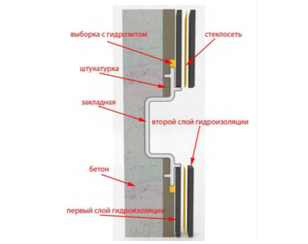

Рис.9.58. Установка закладной и ее гидроизоляция.




Внимание!

Наносить гидроизоляцию только согласно технологических карт (тех.карты прилага- ются).После проведения гидроизоляционных работ, очистить все резьбы от гидроизоляции и вернуть на место все винтики и трубы, которые были вкручены и вставлены монтажниками. Выполнение требования контролировать технадзором. В случае невыполнения требования, строительная бригада будет оштрафована.

Время полного высыхания гидроизоляции 5-6 дней при температуре Т=+23 ̊С.

После нанесения гидроизоляции на поверхность бассейна и закладные элементы необ- ходимо вызвать технический надзор.

Провести гидроиспытания чаши бассейна и гидроизоляции на целостность. Проверить, чтобы все отверстия были заглушены, и наполнить бассейн водой. Если бассейн переливной, то- гда переливной лоток также наполняется водой.

Рис.9.59. Гидроиспытания СПА бассейна.

Бассейн заполняется водой комнатной температуры. Скорость заполнения – 600мм. в

сутки. Через 24÷48 часов выполняется первая проверка уровня воды.

Затем в течение 7 дней при Тmin +21 ̊С необходимо наблюдать за наружной поверхно- стью бассейна. При появлении подтеканий – устранить течи, наполнить чашу повторно и вызвать технический надзор.

После нанесения гидроизоляции, на поверхность не ставить острых, тяжелых предметов, а также никаких строительных конструкций (леса и т.д.). В случае если стороной заказчика были выполнены такие действия, необходимо сразу оповестить менеджера объекта, технадзора, бри- гадира.

Итак, пока гидроизоляция высыхает, приступаем к обвязке чаши.
